昌南大道东延工程2014年3月希望情形
日期:2014-03-20

项目已取得立项、可研、环评、安评、水土坚持计划、管综等批复,,,,,工程用地预审已获批准,,,,,完成了施工图审查。。。。。。。己打点建设工程妄想允许证、质检、安监及施工允许证手续,,,,,涉及青山湖区和南昌县的前期征拆事情基本完成。。。。。。。

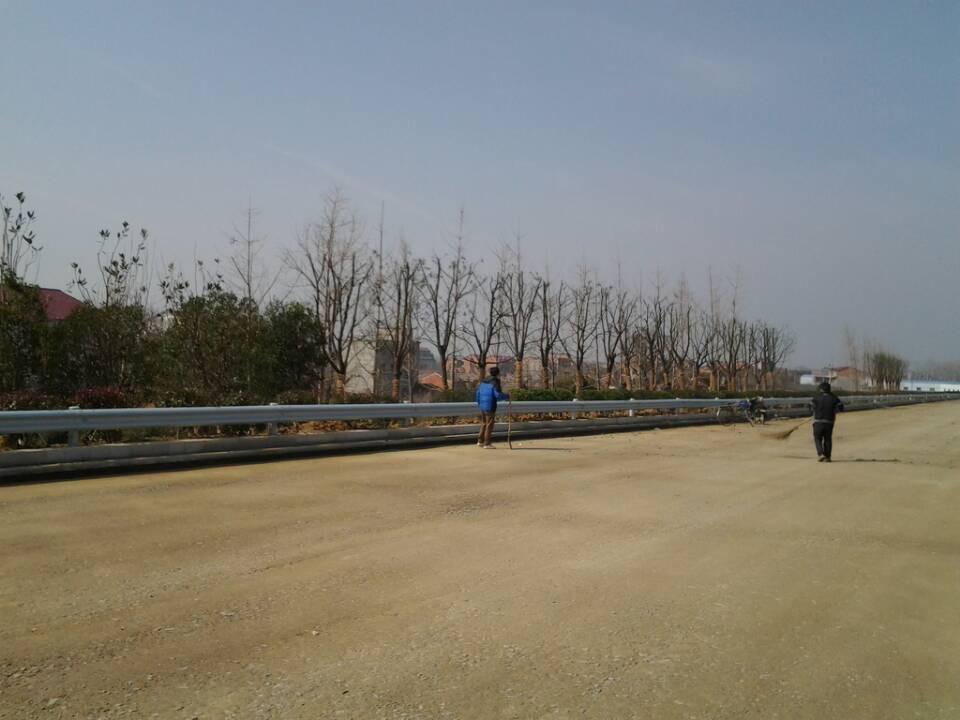

路基工程己完成填筑约236万方,,,,,占总量100%;;;;;清表完成约12.4万方,,,,,占总量98%;;;;;清淤约10.6万方,,,,,占总量84%;;;;;抛石挤淤约131615.0m3,,,,,占总量100%;;;;;挖暂时排水沟约6000方,,,,,占总量100%;;;;;浆砌片石防护完成1.6万方,,,,,占总量94%;;;;;级配碎石己摊铺40189方,,,,,占总量100%;;;;;水稳己摊铺52184方,,,,,占总量79.7%;;;;;路缘石己装置7500米,,,,,占总量72.8%;;;;;绿化填土21.5万方,,,,,绿化莳植16000平方;;;;;沥青混凝土己摊铺4900方,,,,,占总量12.3%。。。。。。。
抚河大桥桩基完成410根,,,,,占总量100%,,,,,承台20个,,,,,系梁141个,,,,,一连梁墩身14个,,,,,墩柱282个,,,,,盖梁141个,,,,,占总量100%;;;;;抚河大桥30米箱梁预制685片、己装置685片,,,,,占总量100%;;;;;主桥己完成一连梁左幅260m,,,,,右幅260m,,,,,跨东堤一连梁己完成右幅192m,,,,,左幅203.6;跨西堤一连梁己完成左幅150m,,,,,右幅120m;;;;;防撞墙己完成6770米,,,,,占总量78.2%,,,,,桥面铺装己完成2960m,,,,,占总量55.8%,,,,,湿接缝及湿讨论己完成113跨,,,,,占总量80%。。。。。。。
項目通道涵、排水管等工程已基本完成;;;;;K5+385.781桥、K3+440桥己基本完成施工。。。。。。。
